18336601505

热线咨询(周一至周五 9:00-18:00)

欢迎来到创兴装饰官网


新野创兴装饰工程有限公司

装修知识

详细内容

9个步骤按部就班,装出满分新房

这次把装修流程全部弄清楚了!9个步骤按部就班,装出满分新房

从买房到入住,中间有道装修的坎得迈~但是,对于很多人来说,装修是件陌生的事情,明明三个月就可以装修好的房子,愣是拖了一两年!“嗐,还不是不清楚流程耽误的……”



△ 别人家45天就装好的婚房

确实,清楚装修流程,可以让装修有序进行,大大缩短装修工期,早日入住新家!!!今天我们就来聊聊装修的具体流程顺序:

这次把装修流程全部弄清楚了!9个步骤按部就班,装出满分新房



一、前期准备

拿到新房准备装修,第一件事就是:确定预算与装修风格以及装修方式!

1、确定预算

查查卡里的余额,准备出多少钱装修,并制定详细的装修预算。



假设准备30W装修,预留出20%(即6W)为备用金(以应对超出的装修欲望),剩下的24W则为真正的装修费用:

  • 硬装约30%(即7.2W);

  • 主材约30%(即7.2W);

  • 家具+电器约30%(即7.2W);

  • 软装搭配约10%(即2.4W)。

这次把装修流程全部弄清楚了!9个步骤按部就班,装出满分新房


2、选择风格

想要一个什么样风格的家,前期一定要明确,不然装出来个四不像……

这次把装修流程全部弄清楚了!9个步骤按部就班,装出满分新房


◆如果想要家更时尚更有潮流范儿,可选择现代风或简约风:



△现代休闲风



△现代简约风

◆如果希望家更优雅精致,可以选择法式、轻奢等风格:



△ 轻奢法式

◆如果想要家极致简洁大方,可以选择极简风:


△极简

◆如果预算不多,可以考虑选择北欧风、日式相对较省钱的风格:



△日式+北欧混搭

当然啦,如果你想要的让家视觉上更高级,居住上更舒适,不管选择哪一种风格都不会特别特别的省钱,这一点大家要清楚哦~

这次把装修流程全部弄清楚了!9个步骤按部就班,装出满分新房


3、选择装修方式

装修方式有三种,清包、半包、全包:

对于广大上班族来说,半包是相对更省心省力的一种;当然,若只想做个甩手掌柜拎包入住,可以选择全包;如果想体验亲自装修的“苦与乐”,直接选清包。以上流程结束,找个好日子开工!便进入正式的装修阶段啦:

这次把装修流程全部弄清楚了!9个步骤按部就班,装出满分新房


二、拆改新建

首先,按照设计来进行局部拆改和新建:

这次把装修流程全部弄清楚了!9个步骤按部就班,装出满分新房

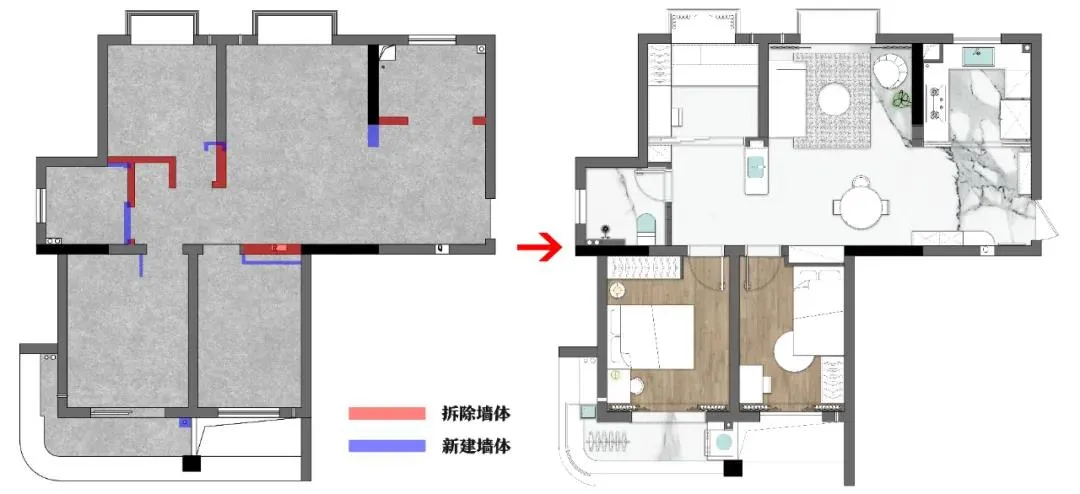

△【蓝城丽景湾】项目方案图

若是老房改造,则需要先拆除原始装修,再根据设计图改造新建。注意:承重墙、配重墙、承重柱、横梁,不可动!!!

三、门窗更换

若需要封阳台或是更换窗户,则在拆改之后就进行。



ps:如果入户门也要换,最迟也要在泥瓦工进场前安装完毕;如果你家是一楼,建议安装好门窗再进行下一步,以免建材工具丢失。

四、水电改造

如果需要安装中央空调、新风系统、地暖,则需要在正式的水电改造前就约三方来现场测量协商布线施工,完工后并与水电师傅进行交底。







△【伟星国宾台】水电改造

在改造前一定要规划好所有大型电器的位置,如冰箱、洗碗机、油烟机、热水器、洗衣机等等,并且,多预留一些插座!!!尤其厨房空间▽



五、泥瓦施工

泥瓦工程主要有:包管道施工→墙面基层处理→涂刷墙面防水→铺贴墙砖→涂刷地面防水→闭水试验→铺贴地砖→清理保护→标注标示△包管道

ps:如果需要做壁龛,则在包管道的时候留出壁龛空间。



△贴地砖

注意,对于一些如六角砖、羽毛砖等异形砖来说,需要在铺贴前进行预排版,以免出现铺贴误差



此外,墙砖贴完之后,千万别忘记做标注标示,把隐藏在墙体内部和墙砖下面的水管、电线的位置和走向标识清楚,以便后期橱柜、柜体、灯具等的安装:





墙砖地砖铺贴结束后,要做好保护措施,以免后期有磕碰。下面就进入木工施工阶段啦:

六、木工施工

木工施工主要包含:石膏板吊顶、窗帘盒、全屋柜体、地台、门及门套窗套、墙面护墙、岛台桌子等。一切木工施工都需要按照设计图纸来哦:







△吊顶



△护墙



△地台

为了控制装修工期,若是选择全屋定制柜体,一般会在瓦工结束后就进行最后一次尺寸复测,待整体施工结束后可以及时安装。

七、油漆施工

木工结束后,就是油漆施工,即墙面、顶面以及现场木制表面的乳胶漆和木器漆施工。若无现场木制作,则就只有墙面和顶面的乳胶漆施工。



其中,墙面的乳胶漆施工流程如下:墙面检验→刷界面剂→基层找平→挂网格布→批刮腻子→打磨→涂刷底漆→涂刷面漆



△墙面打磨



△细节处理

乳胶漆施工需注意:



① 墙面的油漆施工要一遍底漆,两遍面漆。

② 避免阴雨天气进行油漆施工,空气湿度大,油漆干的慢,影响效果。



③ 面漆的涂刷方式有滚涂和喷涂,滚涂质感好,易修补,但会有花印;喷涂效率高,更光滑,好施工,但是用漆量大。

此外,由于空间大小及采光条件的不同,乳胶漆的色彩需要根据实际情况有所调整,因此,为了更好的空间效果,乳胶漆需要现场人工调色试色后再大面积施工:


△飞墨家的油漆师傅在设计师指导下现场调色试色

油漆完工的项目现场如图▽



油漆施工结束,硬装装修就告一段落了,紧接着就是各项安装工程陆续进场:

八、安装工程

需要安装的有:


◆ 地面:地板

◆ 墙面:墙纸/墙布、护墙板、踢脚线、开关插座、壁灯、暖气片、室内门/门套

◆ 天花:灯具、中央空调/新风风口


◆ 全屋:定制柜体、集成吊顶、厨卫洁具和各种大小家电


△飞墨家自有工厂定制的柜体安装

九、软装进场

紧接着,窗帘、沙发、床、桌椅板凳等软装都可以陆续进场啦:






△【建发雍龙府】软装进场,实景大片即将上线哦~

到此,装修流程全部结束,新家正式完工!不过,这个时候最好不要立马入住哦,考虑到装修甲醛残留,建议通风3-5个月再入住!虽然说装修有无数个项目和工序,但是,总结下来也就分为以上9大类,所以……你清楚了嘛?没有?从头再看一遍!!!


咨询热线:18336601505
售后维修:18336601505
企业邮箱:3158432254@qq.com
公司地址:新野县沙堰镇南社区

关于我们

核心优势

服务支持

手机站

官方微信

新野创兴装饰工程有限公司

友情链接

电话直呼
在线客服
在线留言
联系我们:
18336601505
陶经理
点击这里给我发消息
还可输入字符250(限制字符250)
技术支持: 华企网络科技 | 管理登录
seo seo
